8月29日11时20分,受云南省西双版纳傣族自治州勐腊县磨憨镇持续极端强降雨侵袭,小磨高速公路曼庄至尚勇段突发河水漫入路面。K661+000至K670+600约9公里范围内出现4处漫水点,昆明方向K666+300至K670+600段灾情最重,最大水深2.5–3米,连续漫水长度达1.3公里,造成双向交通中断。水毁波及30.4公里,31座桥梁不同程度受损,多处交安及附属设施损坏。
灾情发生后,云南交投西双版纳分公司党委迅速贯彻上级防汛部署,坚持“人民至上、生命至上”,成立10个工作组,组建党员突击队,靠前指挥。全体抢险人员昼夜坚守,全力投入应急抢险。
开辟抢险救援专用通道 引导群众安全撤离
8月29日,分公司党委第一时间向集团和属地部门上报灾情,启动防汛Ⅲ级应急响应,后升级为Ⅱ级应急响应,严格落实“应停尽停、应关尽关、应撤尽撤”,联合高速交警实施交通管制,疏导滞留车辆,开辟抢险救援专用通道,全程无人员伤亡和车辆受损。
同日,龙茵隧管站路巡人员在K670+300处发现尚勇村养牛场被洪水围困,迅速协助村民转移牲畜20余头。洪水肆虐之下,一辆载有重症病人的救护车从磨憨前往勐腊,被积水阻断,被漫水路段阻断去路,隧管站工作人员第一时间联动消防救援单位,用2艘冲锋舟分段转运病人,保障及时送医。同时,工作人员劝离沿线受威胁村民,引导20余名群众安全撤离,并有序放行滞留车辆。

当晚,盐塘水库出现漫坝风险。党员骨干逐一对尚勇、曼庄收费站职工进行提醒,有序组织27名工作人员转移至临时安置点,安排服务区9名人员居家避险,逐一清点人数,确保不漏一人。风险缓和后,撤离人员全部返岗。

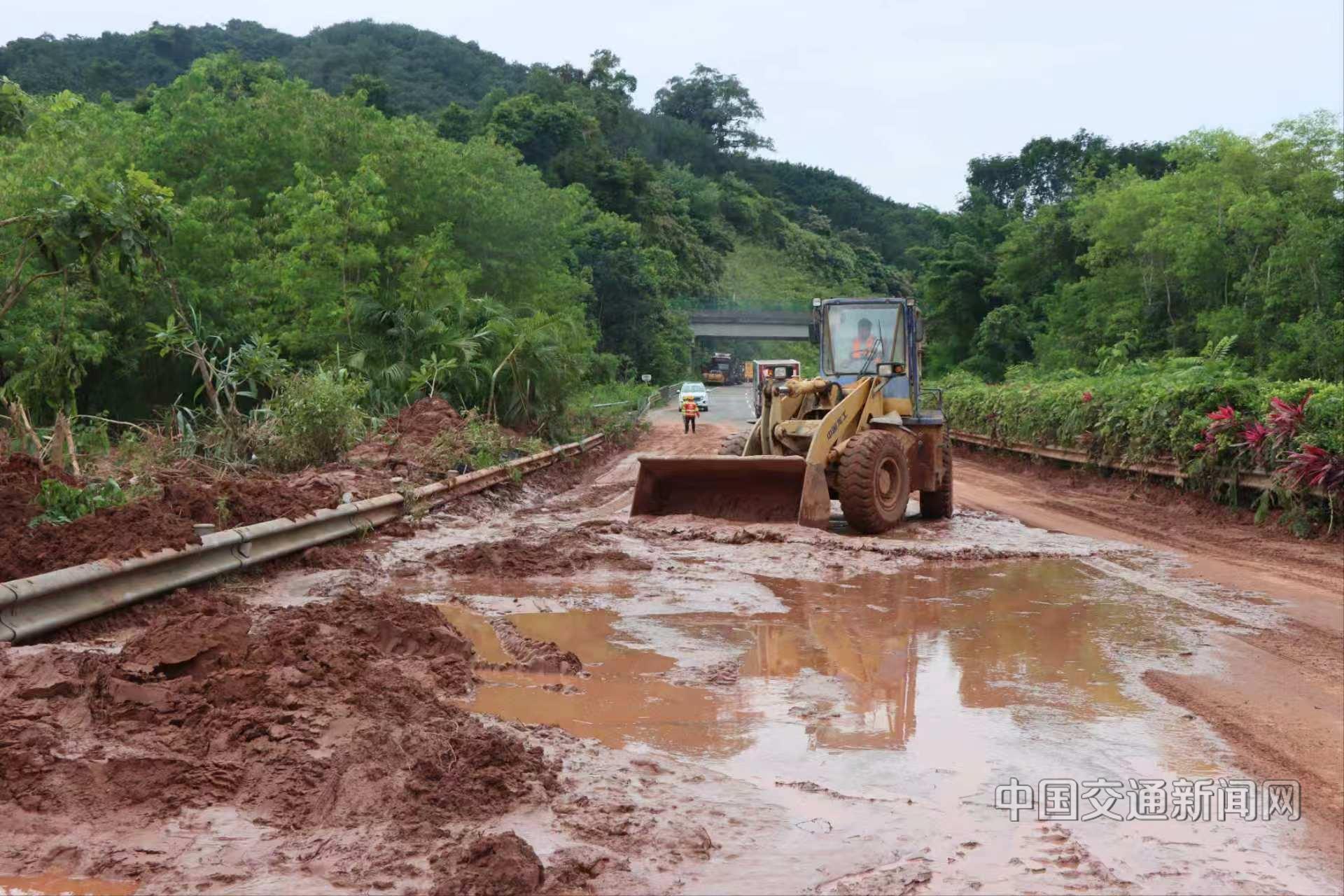

8月30日起,分公司调集8辆消防车、40余名抢险人员,开展路面冲洗清障。现场使用挖掘机、装载机、山猫机清运淤泥和杂物,消防车、洒水车高压冲洗路面及波形护栏,抢修人员同步修复光缆、恢复隧道供电和监控设备。条件有限,大家席地而坐,匆忙吃完盒饭继续作业,抢抓清障进度。
昼夜鏖战清淤除障 分步实现路段有序通行
抢险期间,技术勘察组对30.4公里受灾路段拉网排查,逐一记录桥梁、路基、挡墙等受损情况。经查,双向31座桥梁出现桥台掏空、锥坡冲毁、桩基冲刷、径流池损毁等病害;8座隧道停电,2段路基挡墙及硬路肩垮塌,传输光缆损坏约500米,波形护栏损坏380米,护岸墙倒塌60米。其中南木窝河7号大桥磨憨岸桥台台背脱空、桥头搭板和路基塌陷,被列为重大风险点,立即禁行管控。
经“一路多方”联合会商和桥梁结构检测,9月1日19时,磨憨往昆明方向解除交通管制,社会车辆恢复通行;昆明往磨憨方向因南木窝河7号大桥严重受损,勐腊南至曼庄收费站区间继续管制,车辆从勐腊南驶出绕行213国道,再由曼庄收费站驶入高速。
截至9月2日14时,累计清理淤泥约3万立方米、漂浮物及树枝1141立方米、护栏下角淤泥55立方米,清理倒树23棵,清洗路面4.3万平方米、波形护栏6082米。累计投入人员402人次,挖掘机10台次、装载机8台次、山猫机4台次、应急车辆90辆次、消防车18辆次,配备救生衣、无人机、布控球、卫星电话、熔接机等装备。路面清淤冲洗全部完成。

洪水退去,群众需要返乡。8月31日,勐腊运营中心配合勐腊镇政府需要护送安置点村民返回下龙茵园艺村。接到任务,运营中心联动高速交警开展护送工作。返程途中,一名行动不便的老人难以翻越高速护栏,运营中心副总经理李崇云二话不说俯身背起老人,小心翼翼护送老人平安落地,同步搀扶其他行动不便群众,顺利护送40余名村民平安回到家中,用实际行动践行为民服务的初心。
