11月6日,由中铁大桥勘测设计院(简称中铁大桥院)设计、中铁大桥局承建、中铁工业参建的世界首座双层斜拉—悬索协作体系大桥——铜陵长江三桥正式通车运营。这座建设历时近4年的大桥,不仅填补了公铁分层斜拉—悬索协作体系桥梁的世界空白,更以“毫米级”精准合龙、多项技术突破与高效建设速度,刷新了长江公铁大桥建造纪录,为长三角一体化发展注入跨江交通新动能。

世界首创结构破解跨度难题
铜陵长江三桥全长11.88公里,其中公铁合建段2.682公里,跨江主桥长1505米、主跨988米,是世界首座公铁分层斜拉—悬索协作体系桥。不同于传统单一桥型,该桥创新性采用协作体系,将斜拉桥“刚度大”与悬索桥“跨度大”的优势深度融合,既能承载“4线铁路+6车道高速公路”的超大活载,又能满足高铁行车的安全舒适性要求,相较同等规模斜拉桥和悬索桥其经济性分别提升约10%和15%。
从功能布局看,铜陵长江三桥堪称立体交通枢纽,上层为6车道京台高速公路,设计时速100公里;下层为4线铁路,包含2线时速250公里的城际铁路与2线时速120公里的货运铁路,实现“高速公路+城际铁路+货运铁路”三重过江需求同步满足。这一设计不仅集约利用长江岸线资源,更比“公路、铁路分建”方案节省建设成本20%以上,减少土地征收与拆迁量约30%,践行了绿色建造理念。
值得关注的是,该桥3号主墩钢围堰以“10个篮球场面积”成为世界最大圆哑铃形钢围堰——其长104.6米、宽51.2米、高32.5米,总重约3950吨,相当于11层楼房的体量。围堰从江苏张家港工厂出发,经14500吨自航式甲板货船逆流420公里运抵施工点,再通过双浮吊精准安装,全程刷新了超大型桥梁构件运输与吊装的国内纪录。
“黑科技”赋能创造“铜陵速度”
从2022年1月4日开工到2024年8月27日主梁合龙,再到如今通车,铜陵长江三桥建设始终以创新驱动效率。

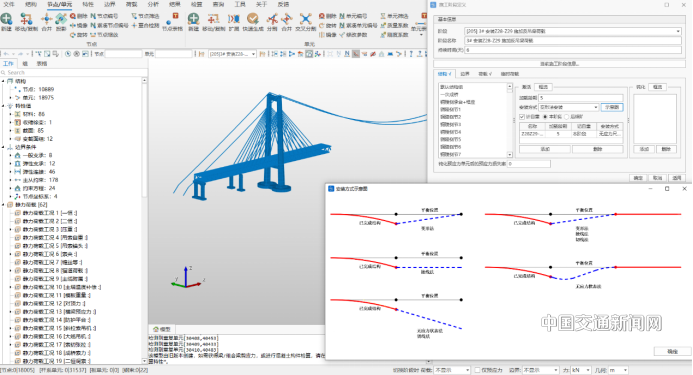

为实现“毫米级”合龙,中铁大桥院设计和监控团队运用自主研发的桥通及Snas空间分析软件,构建全过程有限元仿真模型,对大桥主缆及钢梁线形、桥塔偏位等进行实时监测、精准分析和动态控制。由于悬索段主缆对温度极为敏感(每升温或降温1摄氏度主缆跨中对应下挠或上抬21毫米),技术人员精准选择合龙时机,通过计算分析精准选定合龙位置,首创“斜拉—悬索协作体系桥交叉区合龙”方式,以最优的合龙条件和最少的辅助措施,最终实现毫米级误差的精准合龙。
同时,团队通过索长预留、吊索可调和精准控制等各种创新手段,成功地将大桥成桥线形误差控制在正负5厘米以内,实现了高速铁路大跨度缆索体系桥梁成桥线形误差数量级的减小,大大推动了行业技术进步和标准提升。截至通车前,大桥已累计斩获30余项专利,成为桥梁领域技术创新的“活教材”。

在关键工序上,建设团队不断突破施工极限:3号主墩钻孔桩施工创下“79小时单桩成孔、单月完成35根桩”纪录,95天完成全桥主墩132根超大直径、超长深度钻孔桩;主缆索股架设以“日均6.75根、单日最高17根”的速度推进,仅用56天完成全部索股安装。其中,世界首创的9米全自动智能液压爬模技术堪称“造塔利器”——相较于传统6米节段施工,该技术减少12个施工轮次,在同等带模养护条件下缩短工期120天,更实现主塔每天1.28米、7天完成一节的建造速度,将253.5米高(相当于85层楼)的主塔精准浇筑成型。
跨江联动 铜陵迈入“公铁水联运”时代
30年前,铜陵长江公路大桥让八百里皖江有了首座跨江公路桥。如今,铜陵长江三桥让铜陵真正迈入“公铁水联运”的立体交通时代。大桥连接长江南岸铜陵市区与北岸枞阳县,完善综合交通设施建设,加快促进铜陵跨江发展。大桥的建成串联起合肥、庐江至铜陵的货运铁路以及安庆、铜陵至宣城、至九华山的城际铁路网,助力“港产城一体化”发展,夯实铜陵皖中南中心城市的重要地位。

从区域战略看,大桥作为《长江干线过江通道布局规划(2020—2035 年)》重点项目,一头连着长三角核心区,一头对接川渝鄂赣腹地,大桥建成将皖江地区“承东启西”的中枢作用进一步强化。通车后,大桥将显著提升公路、铁路货运吞吐能力,有效疏解长江铜陵段过江物流运输压力,为长三角产业链供应链协同、大宗商品运输通道优化提供关键支撑。
通车仪式上,中铁大桥勘测设计院总工程师、大桥总设计师肖海珠感慨:“这座桥的成功,是‘集中力量办大事’的生动体现——从方案论证时的‘公铁合建’决策,到施工中的技术攻坚,再到多部门协同保障,每一步都凝聚着创新与坚守。”未来,随着大桥与铜陵江北港、京台高速公路、沿江铁路的无缝衔接,这座“长江飞虹”将持续推动两岸资源要素流动,为长三角高质量发展架起更便捷、更高效的跨江纽带。
