8月15日至17日,受持续强降雨影响,S235线K128+600处云县幸福镇干坡村盘河段,先后两次发生边坡塌方,交通中断。云南省临沧公路局临翔公路分局快速响应、科学处置,首战2小时31分打通通道,再战连夜管控、天亮即清,实现72小时零伤亡。
巡查不停 力量前置

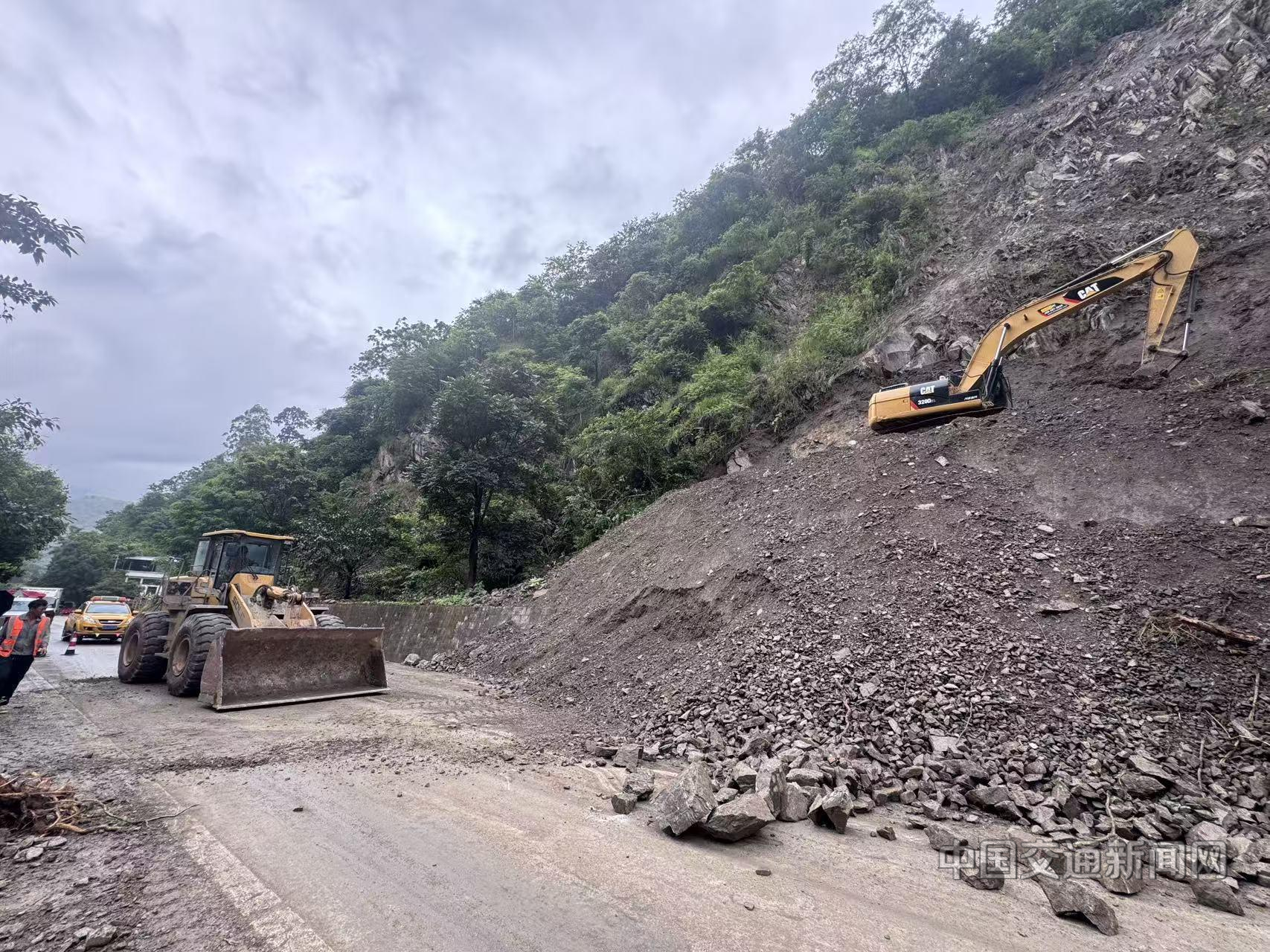

8月15日9时15分,羊头岩桥隧所巡查发现,S235线K128+600处边坡持续坍塌落石,碎石覆盖路面,交通中断,80辆车、150人滞留两侧。分局立即启动应急预案,联合交警实施双向管制,投入装载机1台、人员15人,采取“边勘察、边施工、边评估”方式推进。至11时46分,全程2小时31分钟,塌方清除,公路恢复双向通行。
路通,巡查不撤。因坡体在持续降雨作用下,呈饱和软化状态,稳定性下降,分局加密巡查频次、定点值守,将K128+600纳入不间断监测,并前置部分抢险力量和机械待命。16日白天,边坡短暂趋于稳定 ,碎石不再滚落,但巡查人员始终在岗——“看起来没事”的时候,恰恰是最不能松劲的时候。
科学决策 人安为先

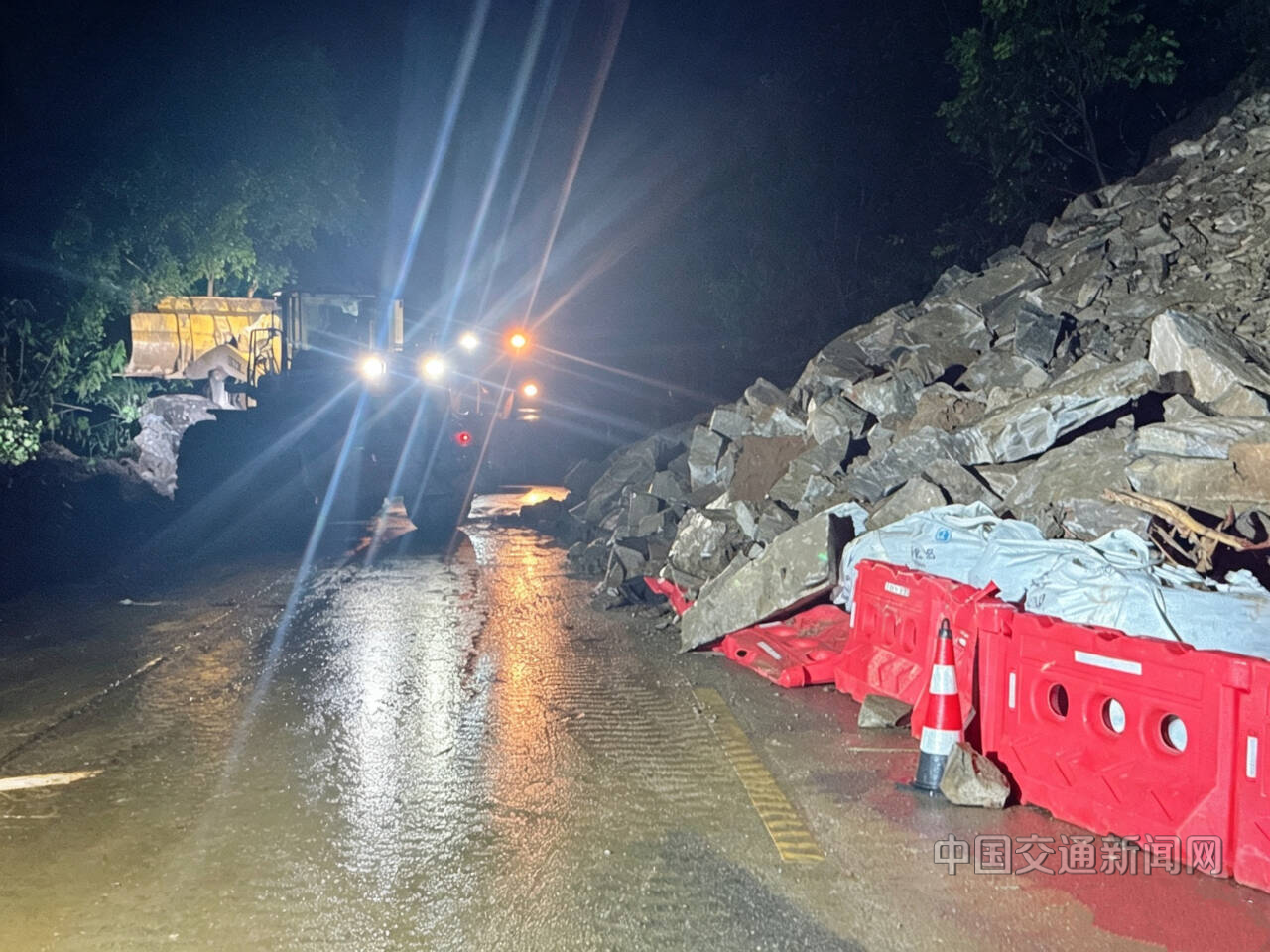

16日20时许,雨夜。边坡再次滚石,巡查员第一时间上报。技术人员迅速赶赴现场,联合幸福镇政府及交管、路政、应急管理等部门会商研判。21时40分,坍塌加剧,约800立方米土石覆盖路面,交通再度中断,滞留车辆40辆、人员60人。前置力量迅速投入作业,装载机2台、自卸车3台、人员15人随即到位。

边坡仍在落石,若全部清完再放行,滞留人员多等一分钟就多一分危险。现场人员果断决定:清半幅、先放人,专人全程警戒引导。当晚,滞留40辆车、60人全部安全驶离,完成清方250立方米。
天亮即战 再通再守
至8月17日0时22分,经研判,山体持续失稳、坍塌风险加剧,不具备安全通行条件。多部门决定实施全封闭双向交通管制,同步发布绕行路线。交通管制落实后,面对持续降雨、能见度低、边坡不稳的复杂环境,现场指挥人员态度明确:“保障群众安全是天大的事,保障抢险人员安全同样是天大的事,两条底线,一条都不能破。”经现场会商,决定暂停夜间施工作业,全体人员撤离至安全区域,待天亮后视天气状况和边坡监测数据再进行抢通。

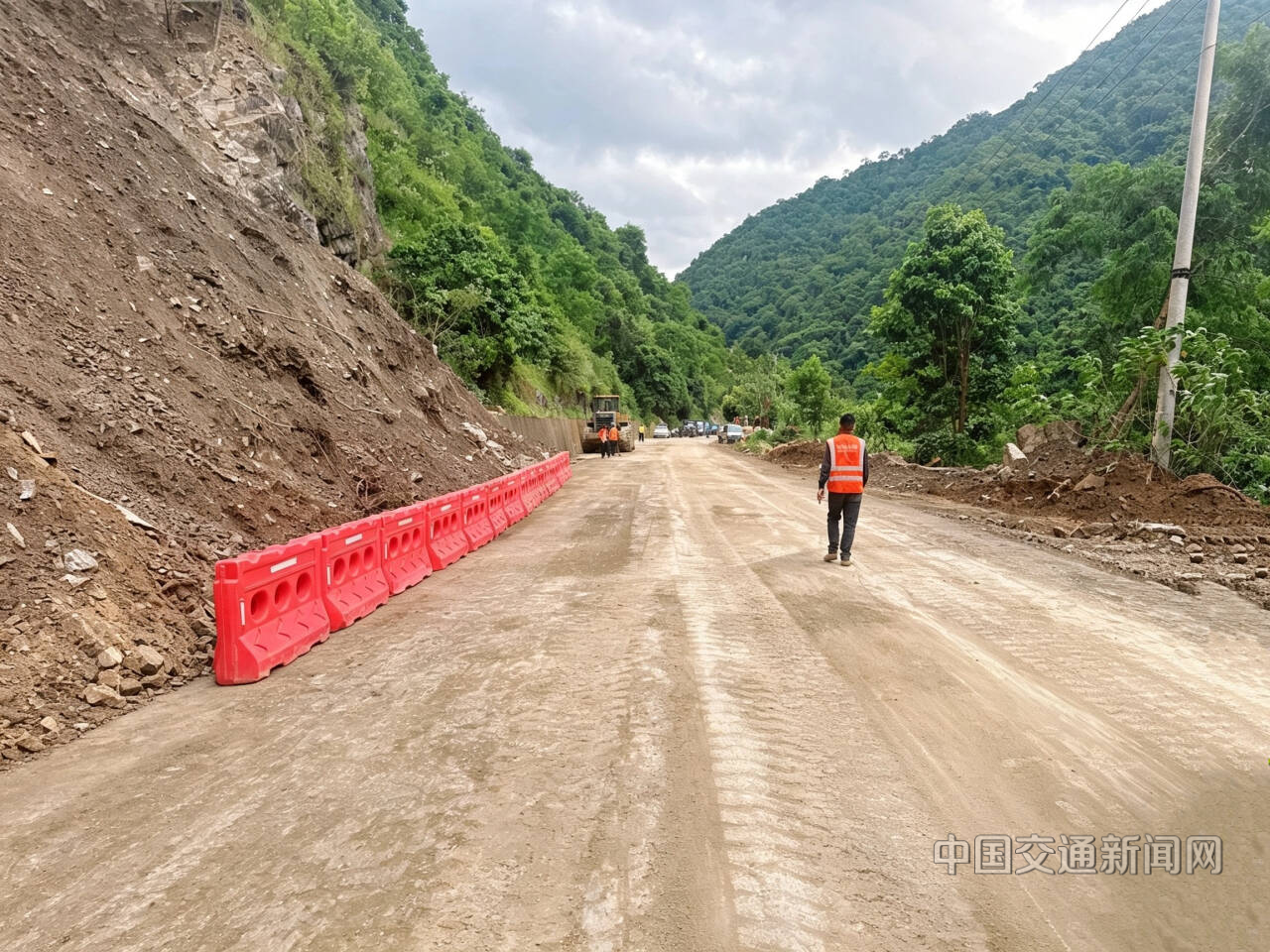

8月17日清晨7时,抢险人员、机械全部就位,投入抢通。至18时05分,投入装载机3台、挖机1台、自卸车3台、人员20人,累计清理塌方2000立方米,受阻路段于17日18时恢复通车。
抢通不是终点。临翔公路分局对K128+600处持续全天候监测、专人定点值守,并在边坡下方设置接落石平台,沿线布设水马围挡,实行物理隔离与动态管控相结合,确保发现新的落石迹象后第一时间响应处置。
