种风机 收绿电
中交二航局册亨风电项目全力冲刺并网发电

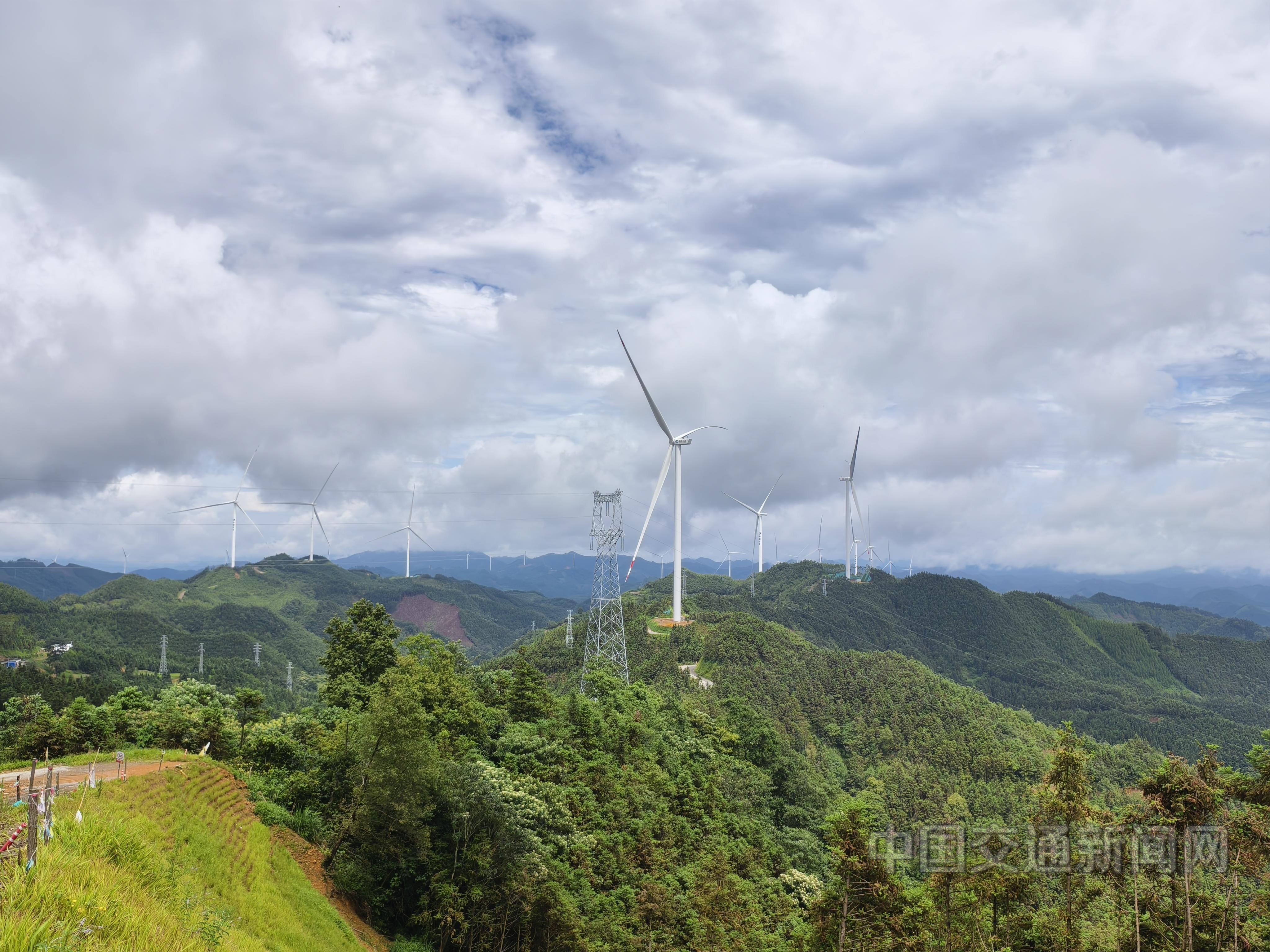

黔山贵水间,一座座白色风机矗立山脊,将山间长风转化为源源不断的清洁电能,山地风电已然成为贵州高原一道标志性的绿色风景。
册亨恒定山风电项目,正是贵州省落实“双碳”战略的重点工程。中交二航局承建其中18台5.56兆瓦风电机组,总装机容量100兆瓦,并配套建设110千伏升压站。目前,项目北线8台风机吊装及电气安装已完成,建设者正抢抓晴好天气窗口期,全力冲刺年内并网发电目标。
“满发状态下,叶片每转一圈可发电7至8千瓦时,单机每小时发电量可达3600千瓦时。”中交二航局册亨恒定山风电项目负责人李久强说。
项目区域风能资源优越,年平均风速约每秒6.5米,年有效风时超过2200小时。全容量并网后,年均上网电量可达1.7亿千瓦时,每年可节约标准煤约5万吨,减少二氧化碳排放约14万吨,将有效优化区域能源结构,为黔西南绿色低碳转型注入强劲动能。
破解山地施工难题
山地风电建设,困难重重。恒定山奇峰林立、沟壑纵横,大件设备转运困难,加之雨季漫长,有效施工窗口期十分有限。
面对挑战,项目团队倒排工期、挂图作战,组建青年突击队实行24小时轮班作业,优化流水施工组织,创下“10天完成5个风机基础浇筑”的山地风电施工纪录,并于2026年3月7日实现全部18个风机基础完工,跑出了“二航速度”。
然而,基础完工只是第一步,更艰巨的挑战还在后头——单支叶片重约26吨、长近百米,塔筒总重超300吨,运输便是第一道难关。叶片先从株洲运抵恒定山下,再以45度角固定在专用车上,沿着20多公里的施工便道缓慢上行。盘山路道窄弯多,每次转向都须精细操控,容不得半点闪失。

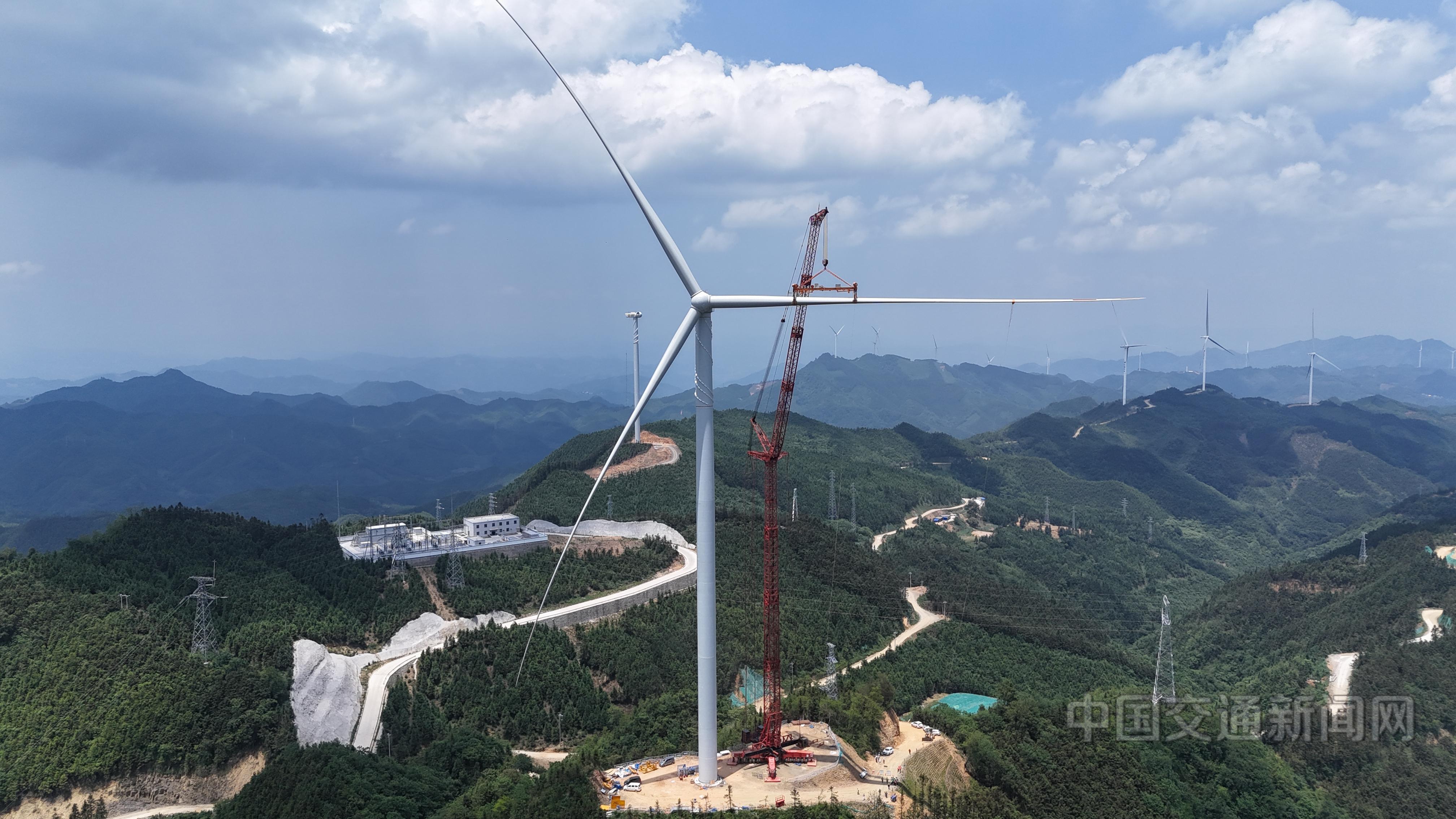

运至山顶后,安装同样考验技艺。单台风机装配需3天,底盘水平误差须控制在1毫米以内;塔筒分6节吊装,节与节的连接必须严丝合缝;每片叶片需经过初拧、复拧、终拧3道工序,累计拧入112枚螺栓。山风强劲时,十余名工人牵拉缆风绳,配合吊车将27吨叶片精准对接。
山地吊装中,传统履带吊转场困难,项目创新采用1760S轮式起重机,机身更为灵巧,可在复杂山地灵活转向,保障雨季连续作业,为同类项目提供了可复制的解决方案。项目坚持质量创优,先后获得湖北省工程建设优秀QC成果奖、中国水利工程优秀质量管理成果奖等荣誉。

将生态保护贯穿施工全周期
“开发清洁能源,建设过程也要向绿而行。”李久强说,团队将生态保护贯穿施工全周期:前期开展精细化勘探,科学优化机位布局,并移植珍稀植物;施工中设置多级沉淀池防止水土流失,常态化洒水降尘;施工后全面复绿临时占地与便道,修建生态护坡,修复山地肌理,实现工程建设与自然生态的和谐共生。
中交二航局长江国际公司贵州片区联合党支部书记葛斌表示,作为中交二航局承建的最大山区风电项目,册亨风电项目也是企业布局贵州新能源赛道的关键落子。
从凯麻高速公路起步,到北盘江第一桥、坝陵河大桥等举世瞩目的工程,中交二航局深耕贵州20多年,累计承接项目30余个,业务覆盖交通、文旅、水利、新能源等领域。如今挺进山地风电产业,中交二航局正以实干续写绿色篇章,践行“争科技领先,创管理一流”的企业精神。
群峰连绵,长风浩荡。海拔千余米的恒定山山顶,多台风机已装配就位,120米高的塔身直指蓝天,巨型叶片凌空舒展。不久,它们将旋转起舞,以亘古吹拂的山风点亮万家灯火。
