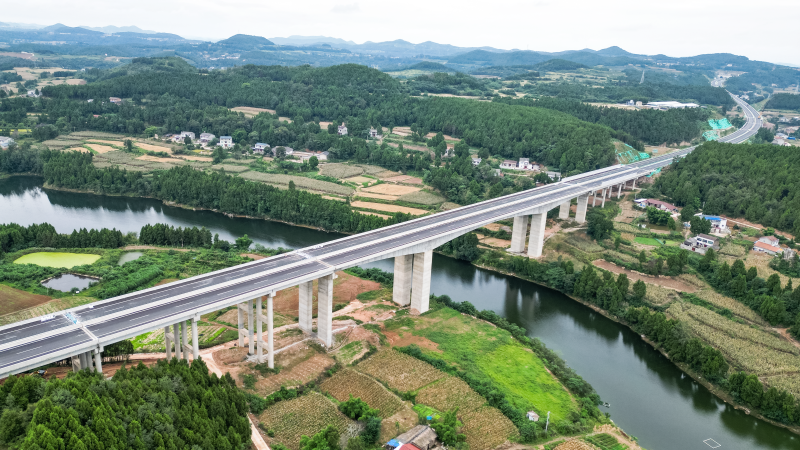

近日,省交通运输厅公布了2023年三季度省重点交通项目推进“红黑榜”名单,绵阳至苍溪高速公路项目再次入选省重点交通项目推进“红榜”,项目自开建以来已第七次入选省重点交通项目推进“红榜”。在省交通运输厅和绵阳市各级各部门的大力支持和推进下,绵苍高速建设用地、用电、用材等各项要素得以充分保障,项目推进情况一直位居前列,并提前半年完成了项目全部建设目标。下一步,项目公司将加强投入,在保障质量和安全的前提下,按2023年底通车的目标进行准备和开展运营筹备工作。
决胜四季度,冲刺进行时。绵阳市交通运输系统聚焦主责主业、紧盯任务目标,紧密围绕“三个聚焦”,加快推动交通重点项目建设。
聚焦山区项目建设
践行“一线工作法”,深入项目施工建设各个环节,确保摸清底数、掌握实情,调整优化工作思路,有针对性地采取应对措施。今年以来,共开展督察暗访59次,发现问题隐患55个,整改完成率100%,山区重点项目建设质量可控。
截至目前,XB15项目主体已完工,已完成投资任务;清九路项目已完成投资任务90%,计划于今年底达到通车条件;S415项目平武段已完成前期准备工作,正推进黄家沟大桥、大坪山隧道洞口防护等施工;S415项目江油段已完成相关手续办理,取得立项、初设、施工图批复,计划于本月底开工建设。
聚焦高速项目协调
聚焦境内在建高速公路要素保障和征地拆迁问题,建台账、明进度、定责任、强督促,统筹协调责任单位、相关部门等协同发力,逐个攻克高速公路建设要素保障中的难题和瓶颈。
截至目前,九绵高速的路基和桥梁主体工程已全部完成,隧道开挖已完成98%,项目正积极推进江油至平武段的施工建设,以确保该段年内通车;G5成绵扩容项目绵阳段、绵苍高速绵阳段主线路面工程已全部完成,交安工程已基本完成,进入收尾阶段,为年底通车奠定坚实基础;广平高速最后五公里路基、桥梁、隧道主体工程已全部完成;广绵高速绵阳段已全面动工。
聚焦项目安全生产
每月召开安全例会,强化安全意识,全面提升安全管理能力和水平;以“标准化”施工为目标,加强宣讲,推进桥梁安全防护标准化;以“智慧化”管理为引领,督促建立架桥机视频监控中心、隧道视频监控中心,实现安全管理精细化、智能化和高效化。
今年以来,共组织召开安全专项培训会议59次,培训企业95家,培训人员677人次;组织开展森林草原防灭火、消防、高空作业及防汛救灾等检查,出动检查人员174人次,发现安全隐患55处,按照“清单制+责任制+销号制”要求,全部完成整改,做到闭环管理。
