超1300亿!四川交通公路水路建设投资实现时间过半 任务过半!

2024-08-20 15:17:07 来源:四川交通 作者:陈跃 -标准+

2024年四川省公路水路交通建设计划完成投资2600亿元。其中,高速公路1500亿元,普通国省干线公路620亿元,农村公路280亿元,内河水运60亿元,运输场站45亿元,养护及其他专项95亿元。

总体投资完成情况:1—6月全省公路水路交通建设完成投资1302.88亿元,占年度目标2600亿元的50.1%。

专项投资完成情况:

01 公路建设

1—6月完成投资1230.65亿元。其中:高速公路完成投资701.88亿元,占全省公路水路交通建设完成投资1302.88亿元的(以下简称占比)53.9%,占年度目标的46.8%;国省干线完成投资317.19亿元,占比24.3%,占年度目标的51.2%;农村公路完成投资181.57亿元,占比13.9%,占年度目标的64.8%;场站建设完成投资30.01亿元,占比2.3%,占年度目标的66.7%。

02 内河水运

1—6月完成投资31.06亿元,占比2.4%,占年度目标的51.8%。

03 养护及其他专项

1—6月完成投资41.17亿元,占比3.2%,占年度目标的43.3%。

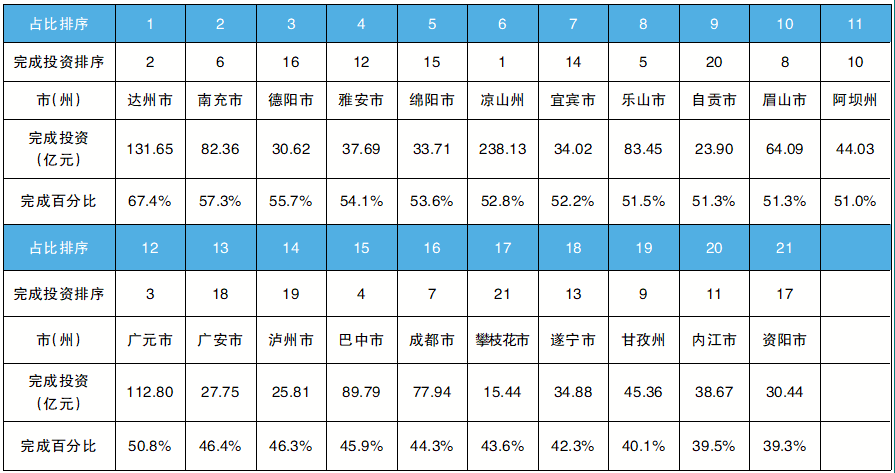

市(州)投资完成情况:

四川省21个市(州)中有12个市(州)超过序时进度50%。其中,达州市、南充市、德阳市完成情况较好,分别完成年度目标67.4%、57.3%、55.7%;凉山州、达州市、广元市3个市(州)完成投资额较高,分别完成238.13亿元、131.65亿元、112.80亿元。
