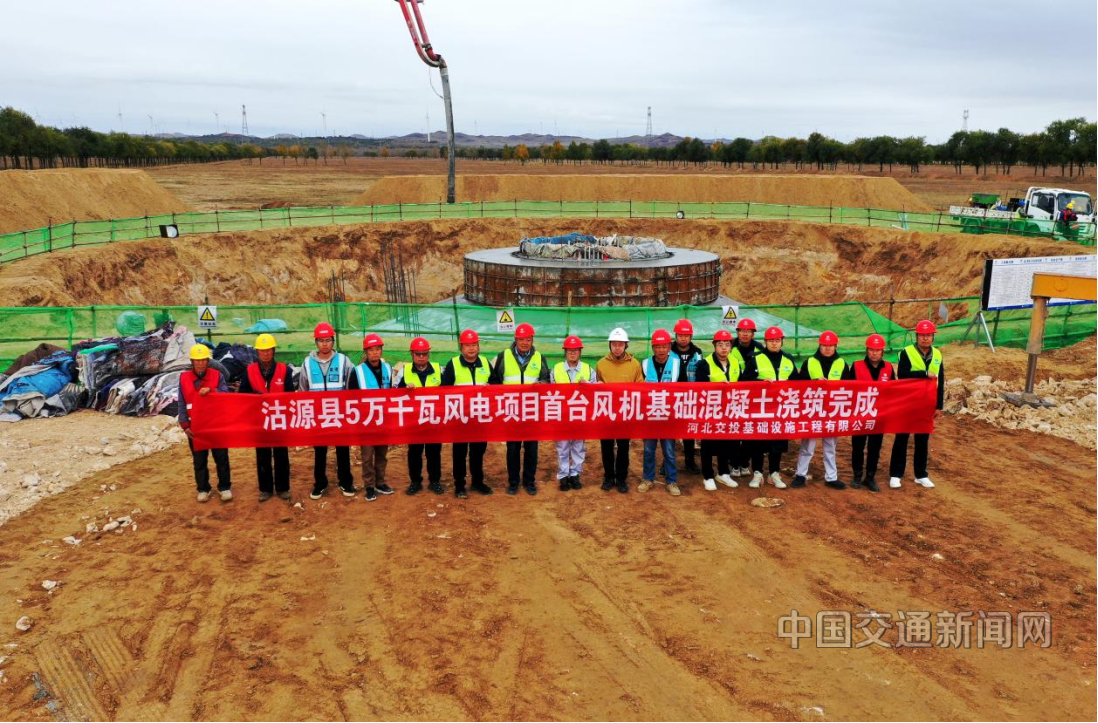

作为河北省张家口市推进 “双碳” 目标、优化能源结构的重点项目,10月8日,沽源县5万千瓦风电项目取得关键进展——首台X06号风机基础混凝土浇筑工作顺利完成。这一节点的达成,不仅标志着项目从前期筹备阶段正式迈入主体工程建设阶段,更为后续风机吊装、设备调试及最终并网发电的目标达成筑牢坚实根基。

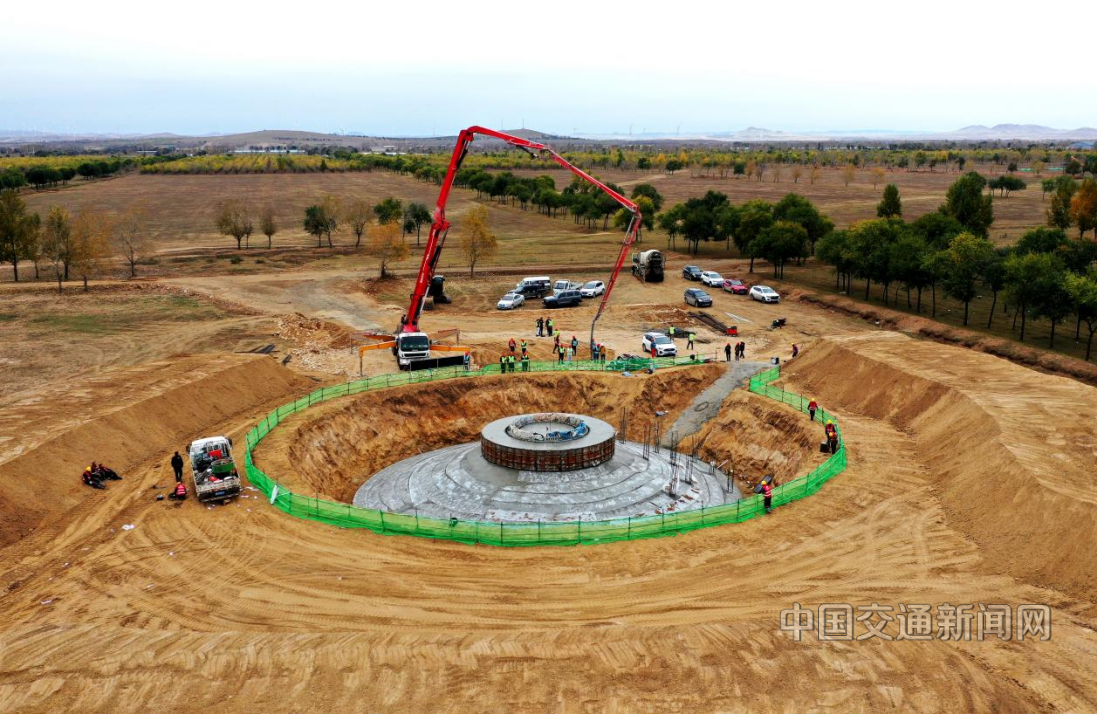

此次浇筑的X06号风机基础,采用了钢筋混凝土圆形扩展结构,整体规模与技术标准均处于行业较高水平。基础直径达25米,混凝土浇筑量达1086立方米,钢筋用量达115.8吨。为适配沽源县冬季低温、多风的气候特点,项目团队特别选用了C40高标号抗冻混凝土,确保基础结构在极端环境下的强度和耐久性。

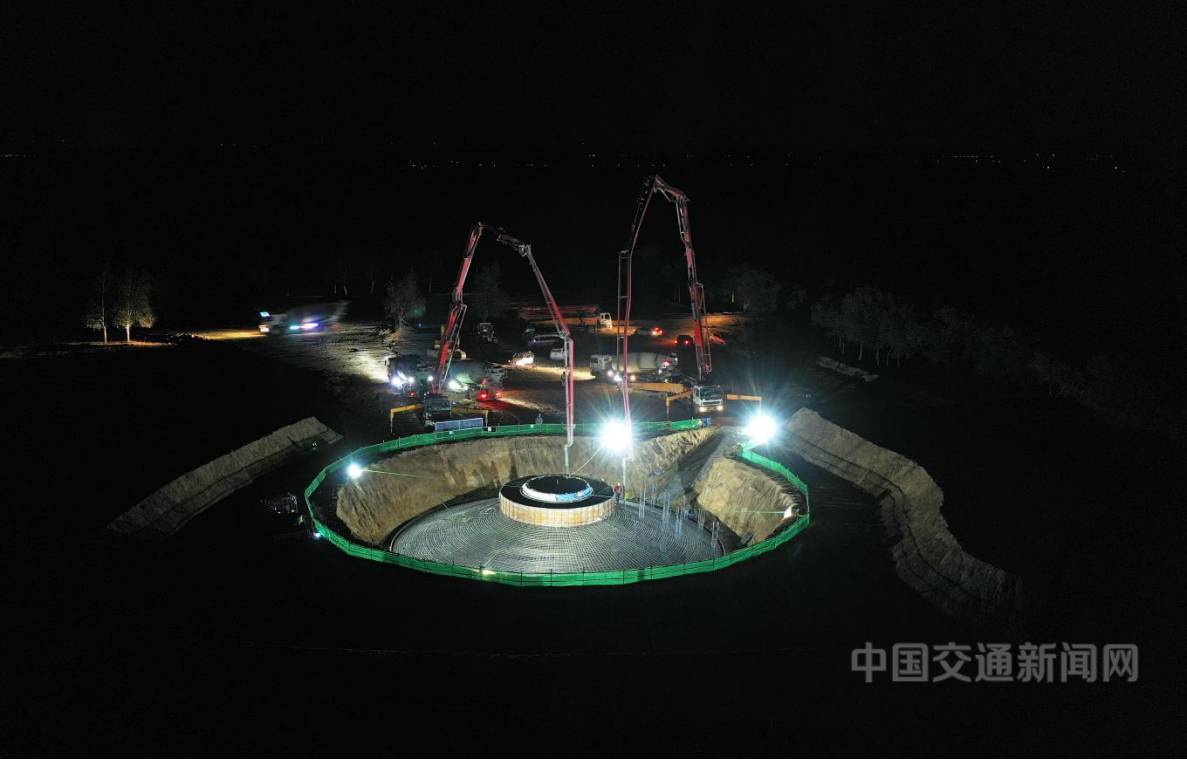

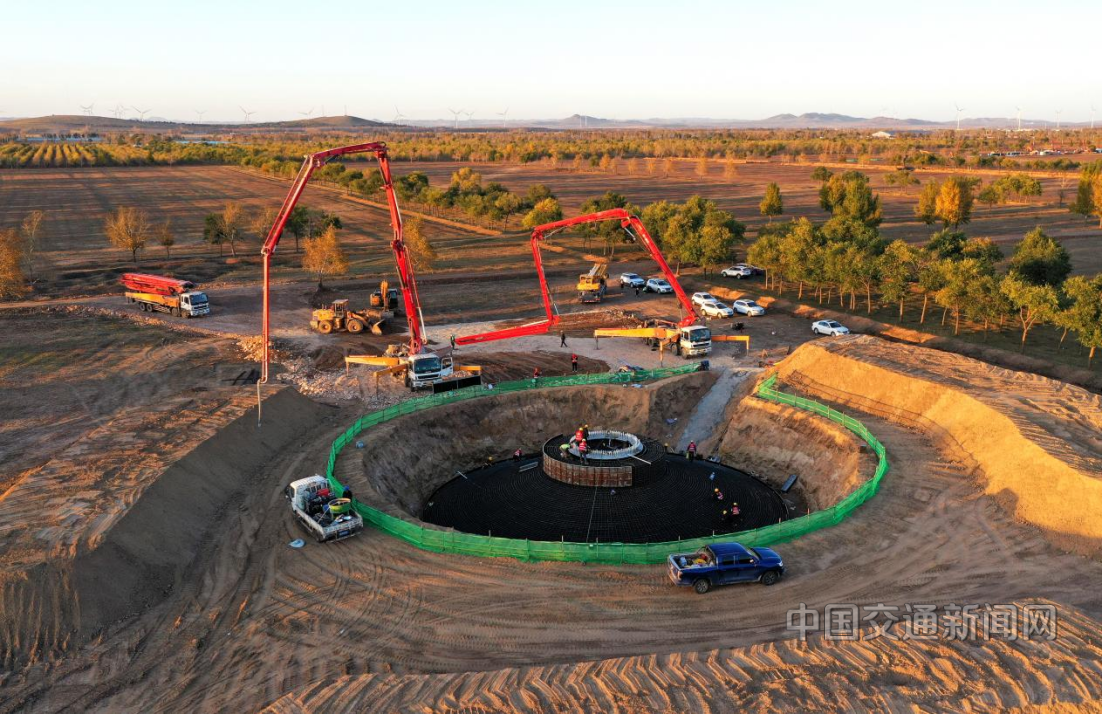

10月8日凌晨3时,项目施工现场灯火通明,十余盏大功率照明灯照亮了整个作业面,5辆混凝土搅拌车沿预设路线有序卸料,2辆泵车的机械长臂精准将混凝土输送至基础模板内。身着反光背心的施工人员分工明确,振捣手紧盯料流高频作业,质检员手持测温仪实时记录数据,安全员沿作业区巡查保障安全,整个现场呈现出 “忙而不乱、紧而有序” 的施工图景。
浇筑过程中,施工人员严格遵循施工规范和质量标准,精细把控混凝土的浇筑速度,确保每一步操作都精准无误。历经11个小时的连续浇筑,项目团队最终以“零差错”圆满完成了这一任务。
作为支撑风机长期稳定运行的核心承载结构,风机基础施工面临大体积混凝土浇筑的关键技术挑战。对此,项目部提前制定专项方案,完善安全管理工作,对作业人员开展专项安全培训及技术交底,从混凝土配合比优化、原材料质量管控,到浇筑过程分层振捣、温度实时监测,全流程精细化管控。最终,浇筑完成的基础各项检测指标均达设计标准,展现出项目团队 “质量与效率并重” 的综合实力。
“此次首台风机基础浇筑的顺利完成,为项目后续风机建设提供了可复制、可推广的施工经验,具有里程碑意义。目前,该项目其余6台风机基础的建设工作正在同步推进,预计11月底完成全部基础施工,今年年底实现全容量并网发电。”项目相关负责人表示,下一步将持续优化施工方案,以 “保质量、抢进度、控安全” 为目标,推动项目高效建设,助力打造绿色能源产业集群,为区域经济高质量发展注入 “绿色动能”。
