中交二航局承建洋口港两座LNG码头同日交工

2026-10-15 19:49:40 来源: 作者:王肖丰 陈蓓蕾 陈蕊 -标准+

钢桩刺破千重浪,化作双龙出海来。10月15日,随着由中交二航局承建的洋口港阳光岛两座15万吨级LNG码头(江苏国信如东液化天然气接收站配套码头和协鑫汇东江苏如东LNG接收站配套码头)主体结构交工,标志着这个中交二航局深耕二十年的外海能源岛,向着建成全国最大海上LNG能源岛又迈出坚实一步。

中交二航局自2006年深耕洋口港以来,承建了洋口港阳光岛的11个码头和泊位项目。其中,江苏国信如东液化天然气接收站配套码头工程是江苏省重点LNG应急保供工程——江苏国信如东液化天然气接收站工程的重要组成部分,项目的建成将进一步保障长三角地区的能源供应安全。

协鑫汇东江苏如东LNG接收站配套码头是全国首座一体双供共享LNG码头,通过单泊位服务两座LNG接收站的模式,同时供应中石油和协鑫汇东两座接收站,为国内天然气基础设施互联互通提供了全新实践样本。

这两座码头也是中交二局在洋口港承建的第16和第17个单体投资过亿元的项目。

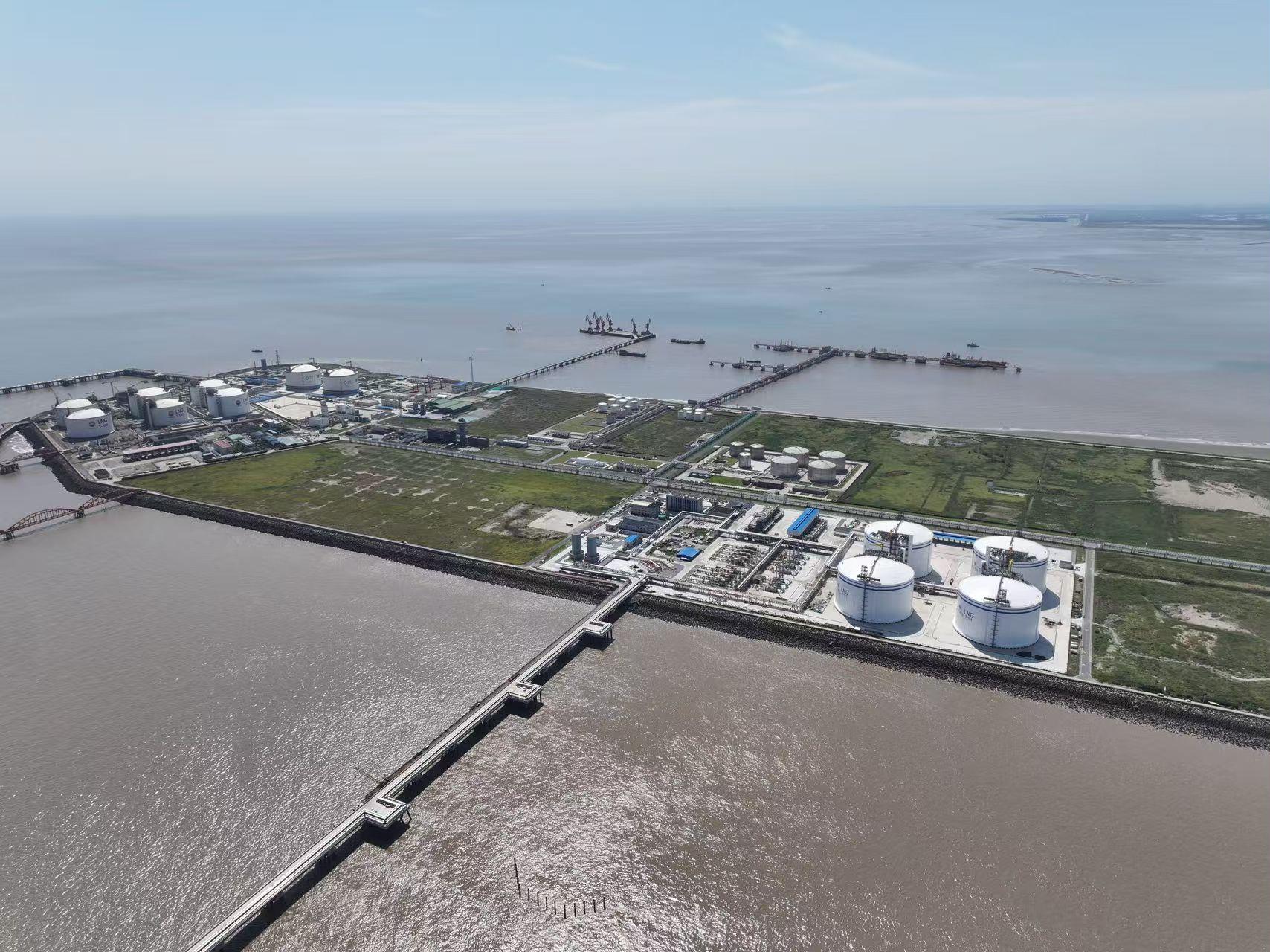

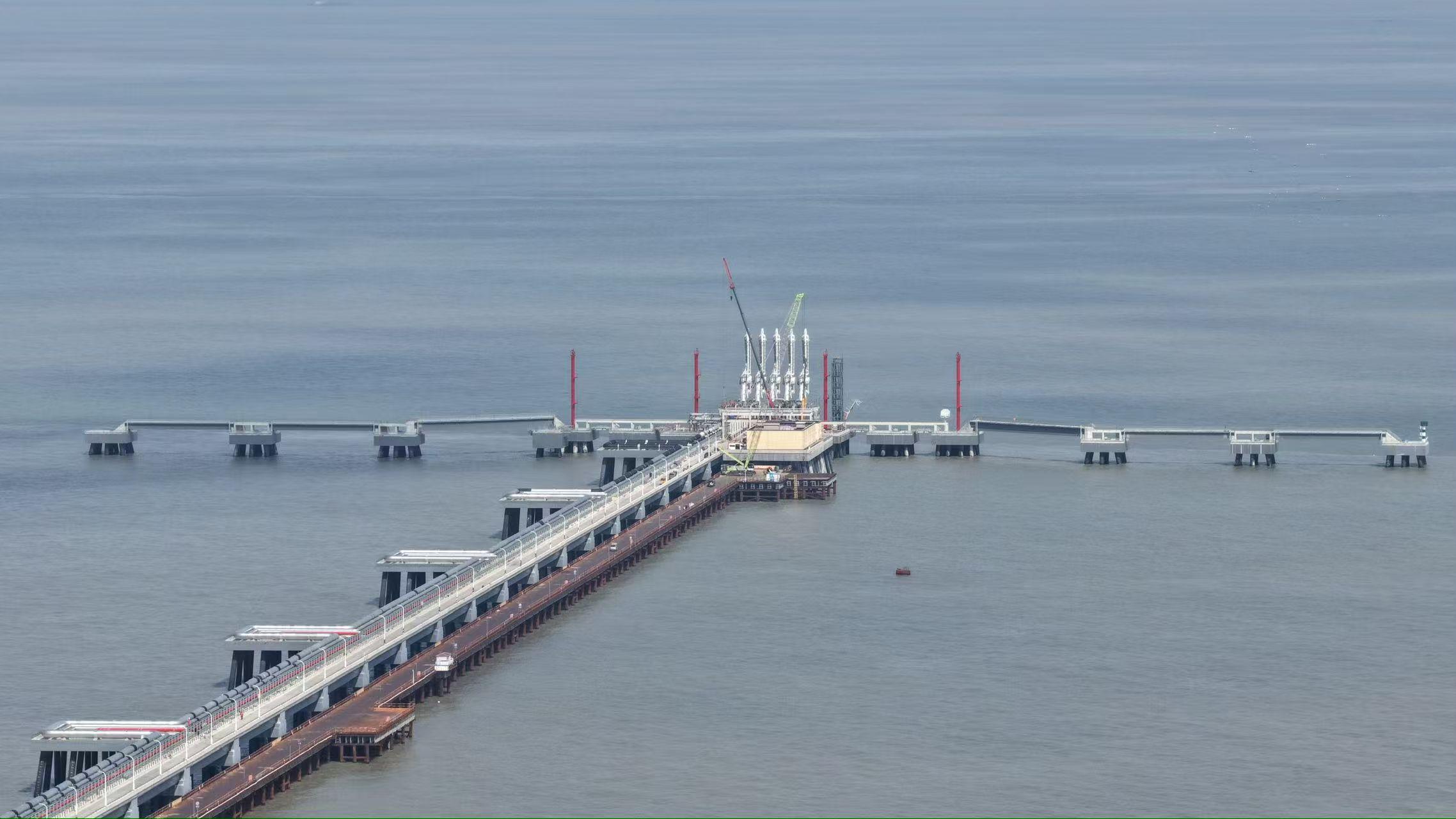

两座码头位置相邻、结构相近,均采用前沿410米蝶形码头设计,通过长栈桥与阳光岛相连,两座码头主栈桥全长5056米,如两条腾飞的巨龙出海而来。项目建设涵盖栈桥工程、码头工程、疏浚工程、房建工程等多项内容,总投资约12.81亿元。码头依托的阳光岛,2006年由中交二航局承建,是全国最大的海上LNG能源岛,岛上集储备、转运、接收于一体,预计整岛全部建成后,年接卸LNG能力将达2600万吨,约占全国10%。

在海上施工,最难的是“稳”。洋口港海域潮差大、涌浪多、外海无遮掩,最大潮差近8米,常年无风三尺浪,受台风和季风影响一年施工窗口期仅几个月,每月有效作业天数平均不足12天。项目开工之初水上施工极为困难,为确保工期,项目团队果断转变思路,通过“海上变陆上施工”“小船换大船”等创新工艺,把海上施工化整为零、变难为易,水陆两端同时向中间推进,倒排工期、严把质量安全关,确保两座码头如期、优质交工。

项目正式投运后,将进一步补齐南通沿海LNG储运基础设施短板,丰富长三角区域清洁能源供给渠道,为保障区域供气链安全稳定运行、推动能源消费结构转型升级、如期实现“双碳”目标提供坚实的硬件支撑。随着这批码头陆续入列,一个千亿级清洁能源产业新高地,正在洋口港加速崛起。
